Alors que les travaux de génie civil pour le bassin de stockage et le local de pompage sont achevés, il subsistait un doute quant à la livraison à temps du matériel de pompage.
Mais le voilà arrivé !

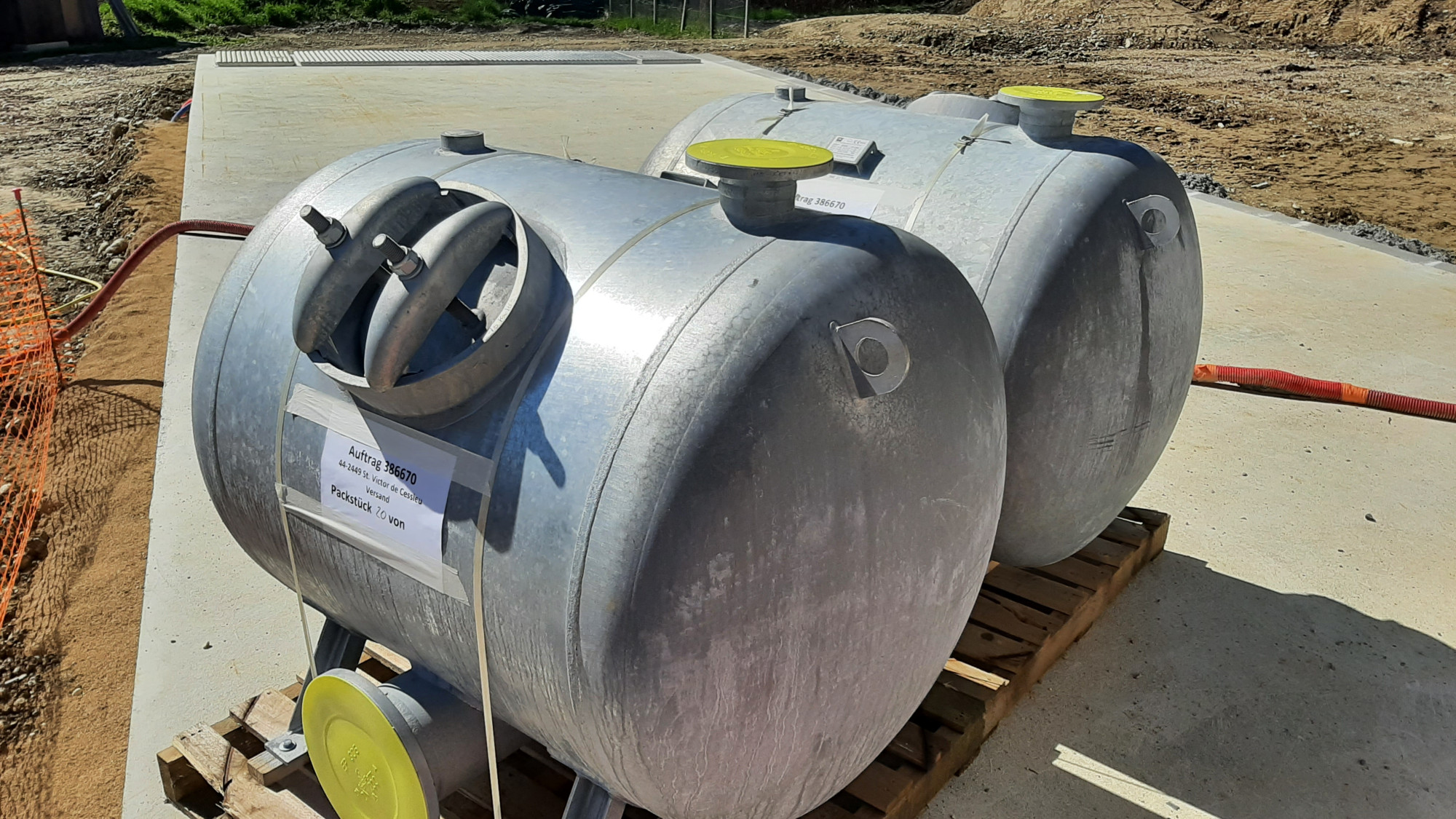

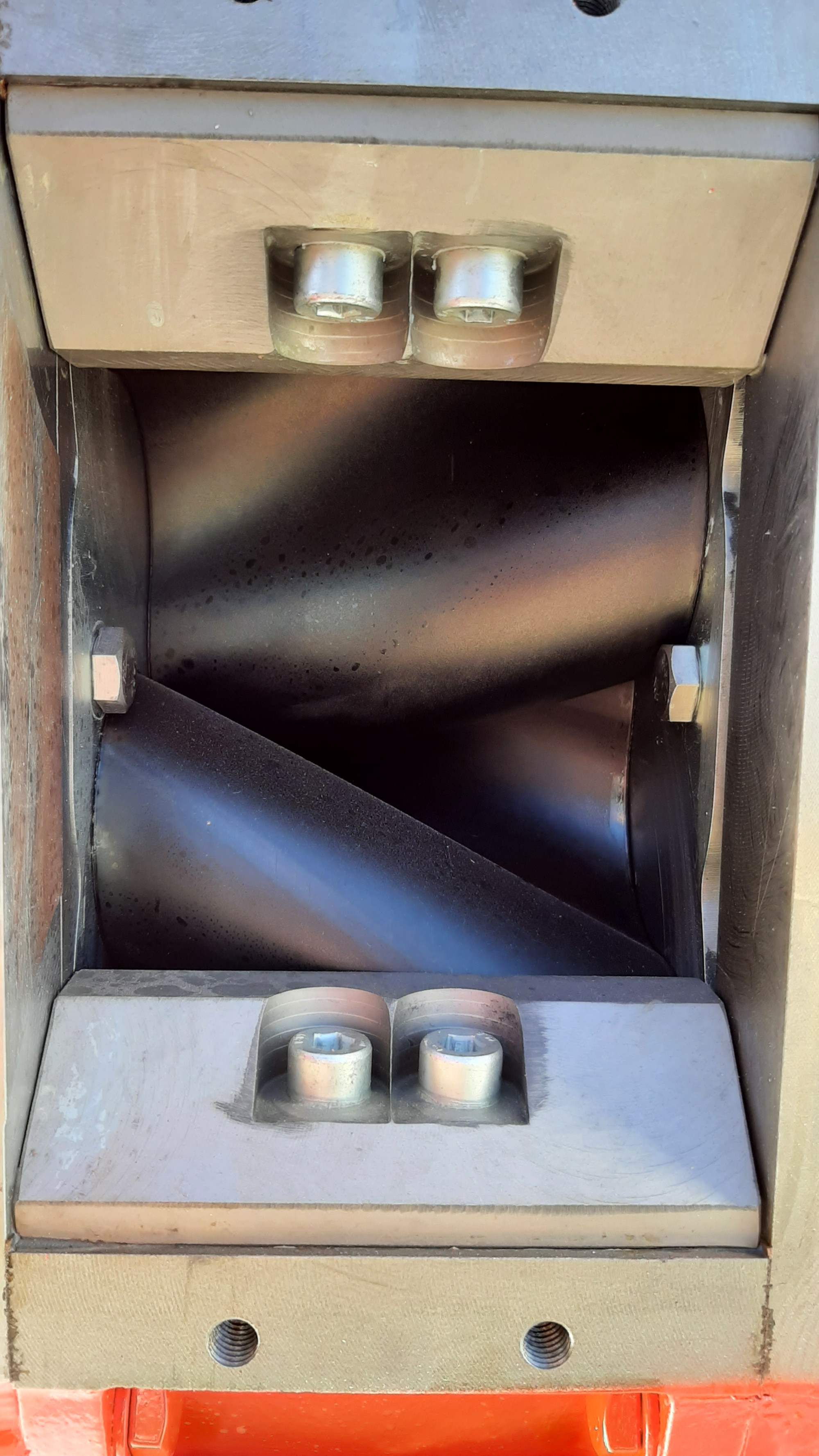

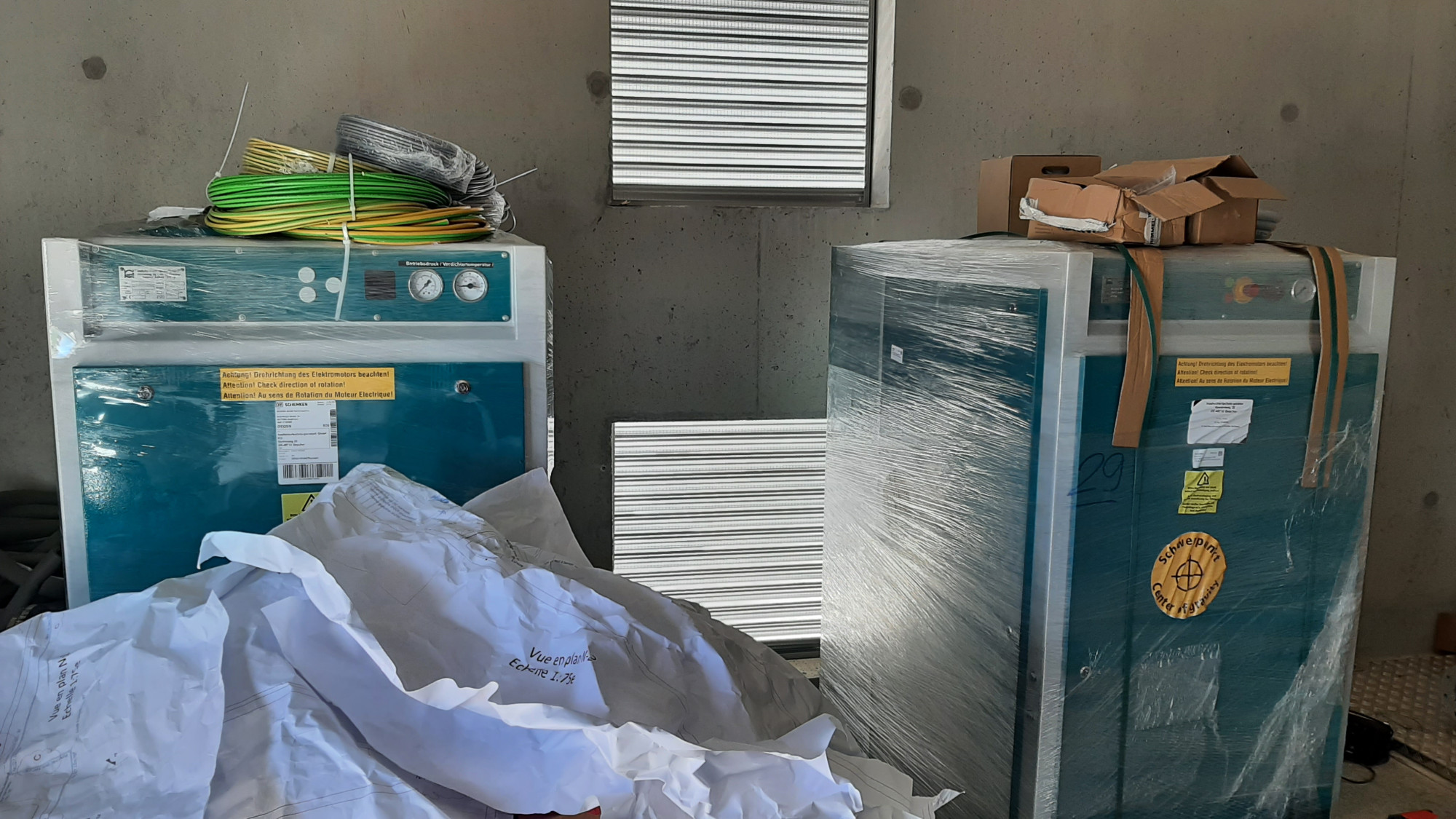

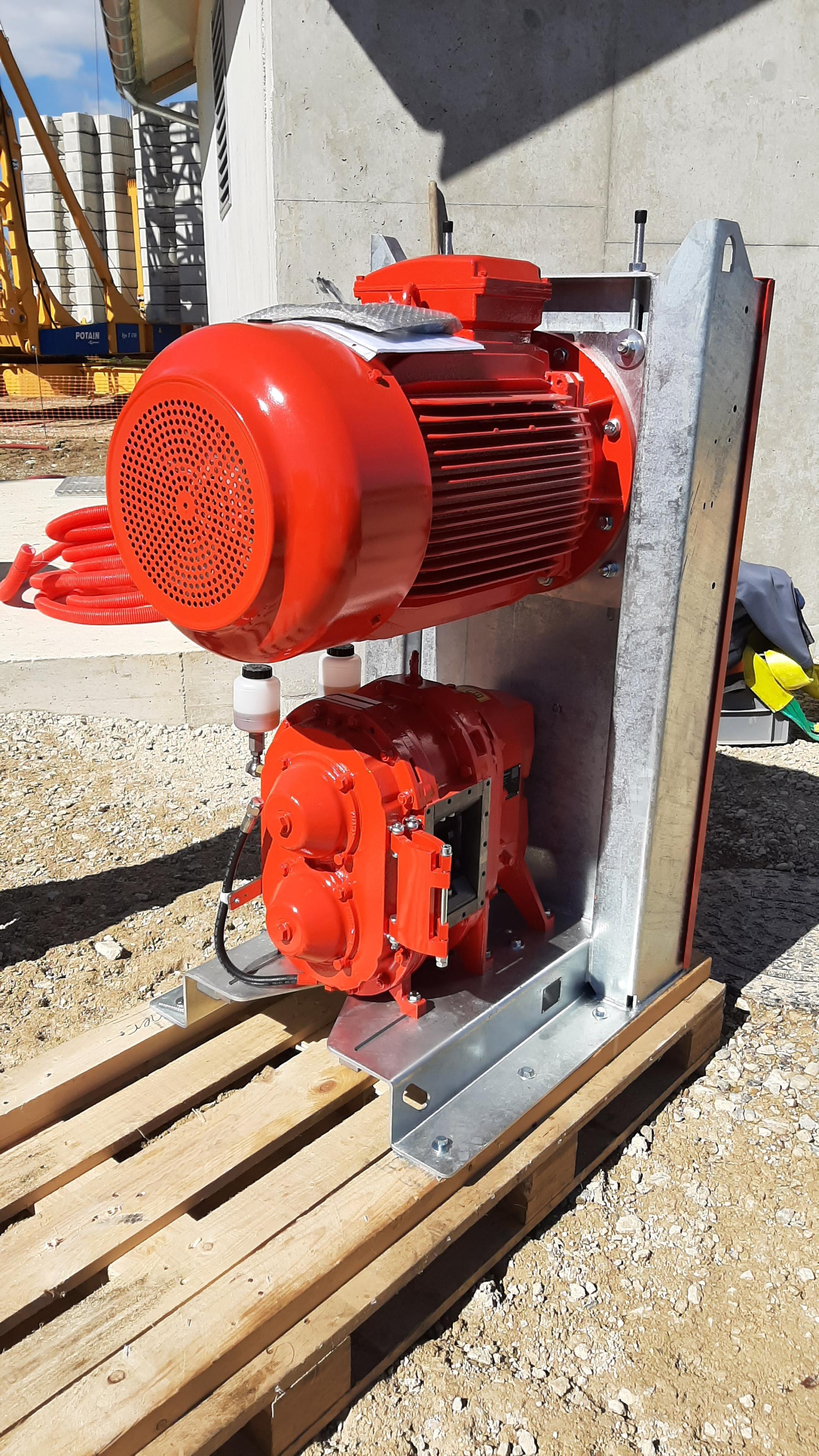

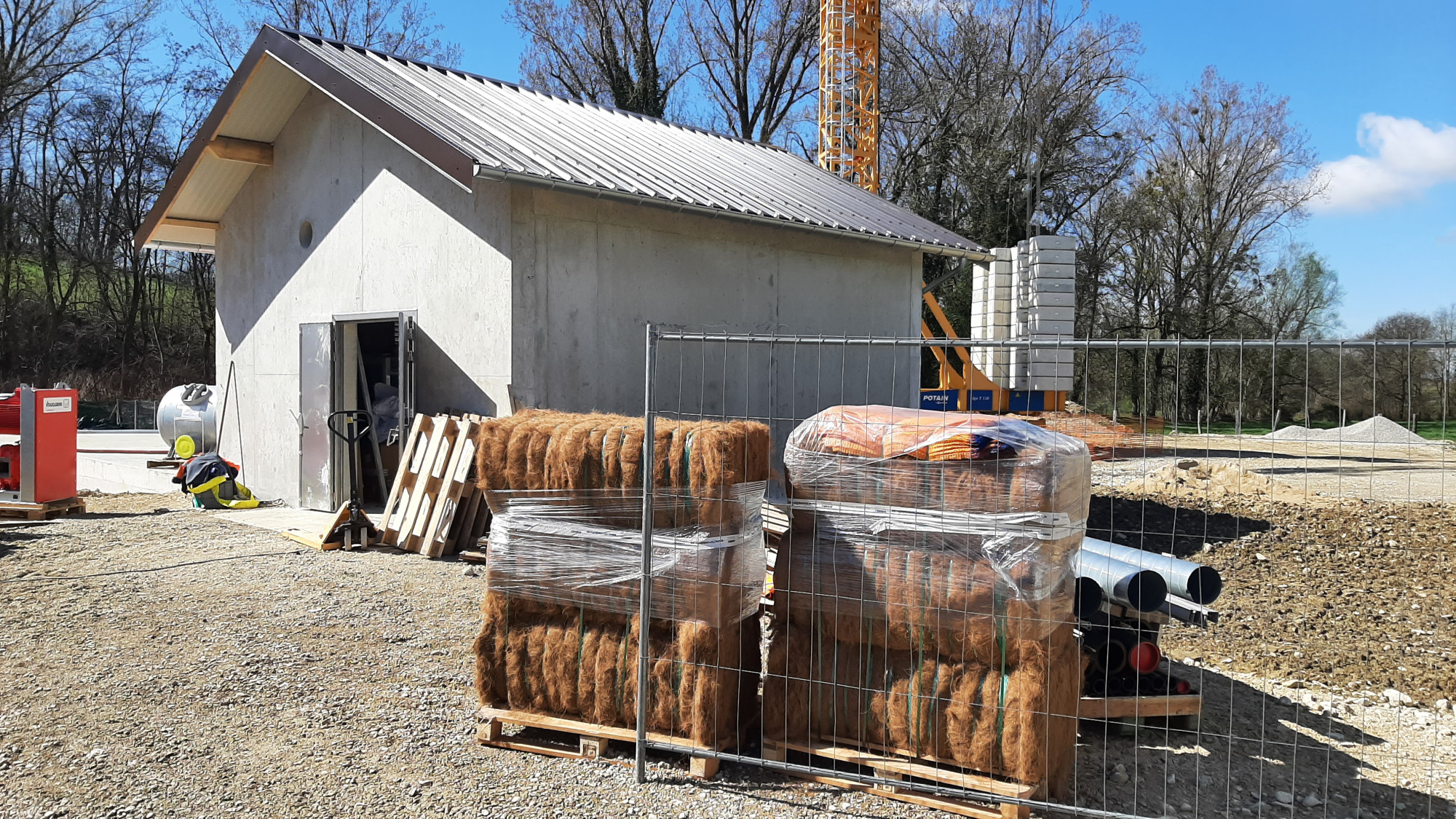

L'installation des équipements débute par les équipes de SADE et UFT : deux cuves de 1000 L ; une pompe volumétrique à lobes de 30 kW ; deux compresseurs de 45 kW ; l'ensemble de la tuyauterie et du système de commande pneumatique ; le garnissage en coco pour le traitement de l'air dans le regard de détente, et bien sûr toute la commande électrique associée.
Tout cela pour assurer le transit d'un débit de 42 à 78 m³/h à travers le réseau en cours de réalisation (refoulement en PEHD Ø200 terminé - réseau gravitaire en grès Ø250 en cours avec traversée prévue devant la bretelle d'autoroute pendant les vacances, puis la traversée d'un hameau très fréquenté).
Il ne manque bientôt plus que la livraison du courant par ENEDIS, pour assurer la mise en service. Une affaire à suivre !
